施秉县白头旺水库生态放水设施“以机代阀”水电站工程是依托已完成白头旺水库工程建设,充分利用水库左岸取水放空兼导流洞作为发电引水隧洞,通过新建发电厂房、输变电等配套设施,实现水库生态放水与水力发电结合,属于水库配套增效改造工程。

本工程为Ⅴ等小(2)型工程,电站机组设计水头40m,设计引用流量13.39m³/s,总装机容量4500kw。电站装机年利用小时数3700h,预计年发电量1665万kw·h。引水发电厂房及次要建筑物均按5级建筑物标准设计,其中发电厂房设计洪水标准为30年一遇,校核洪水标准为50年一遇,工程安全保障体系完善。

发电引水(兼下放生态水)系统布置于大坝左岸,整体依托原有设施改造升级,主要由进水口建筑物、既有取水放空隧洞、新建压力钢管、岔管、支管、发电厂房、尾水建筑物及全套机电设备系统组成。本次工程核心建设内容为压力钢管、岔管、支管、发电厂房、尾水建筑物及配套机电设备安装施工。
工程批复总投资3854.54万元;批复总工期为360天。

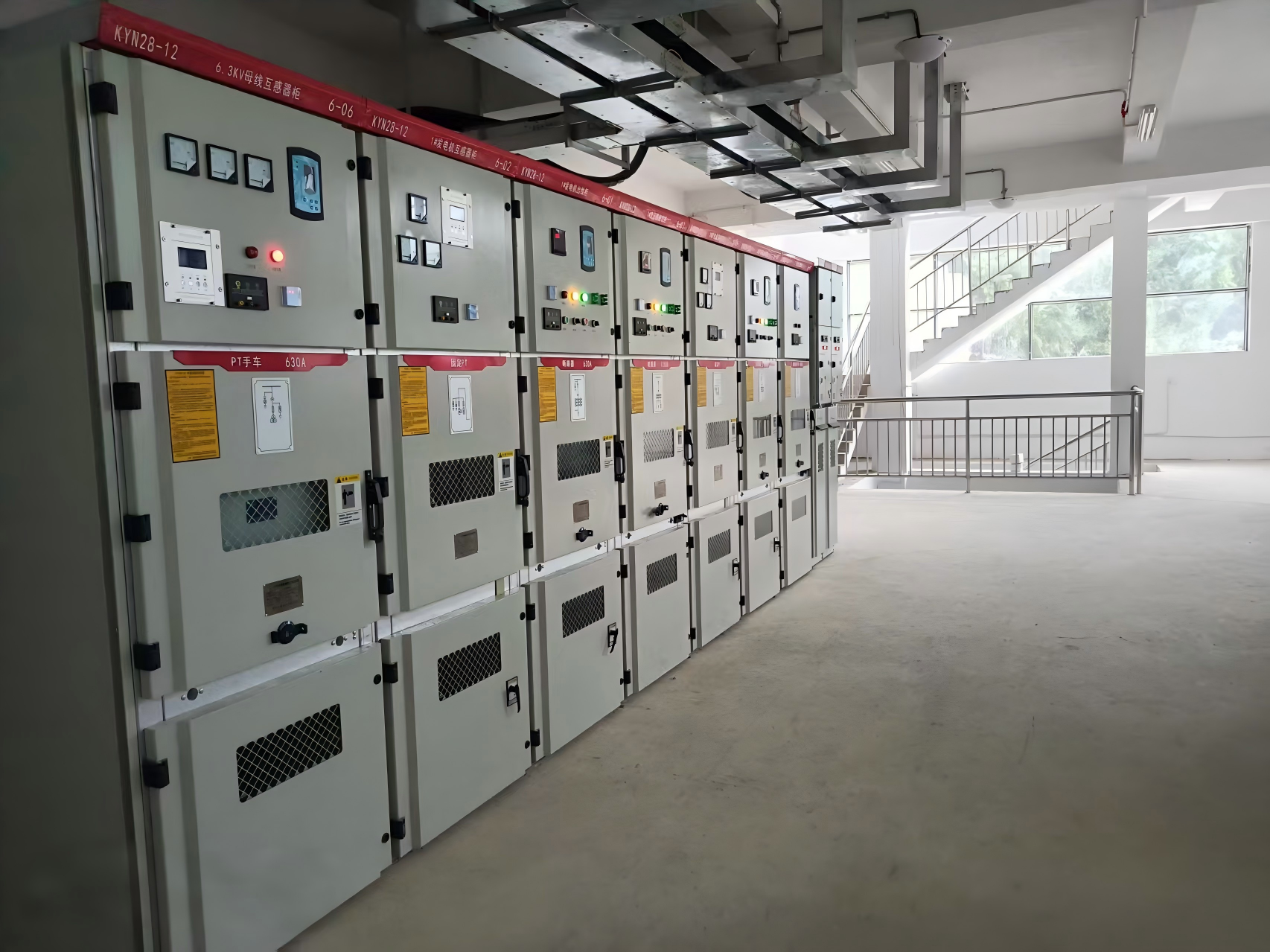

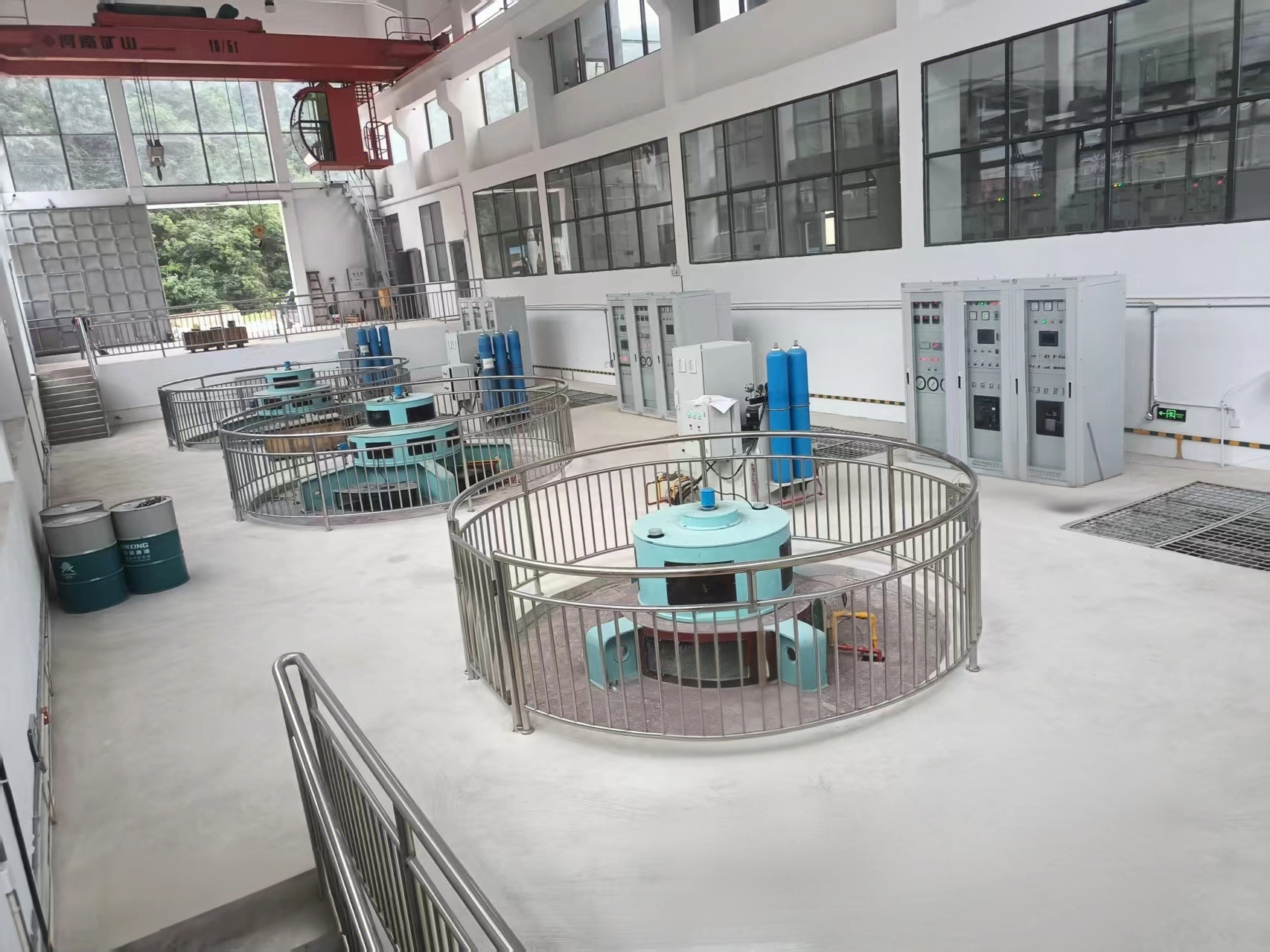

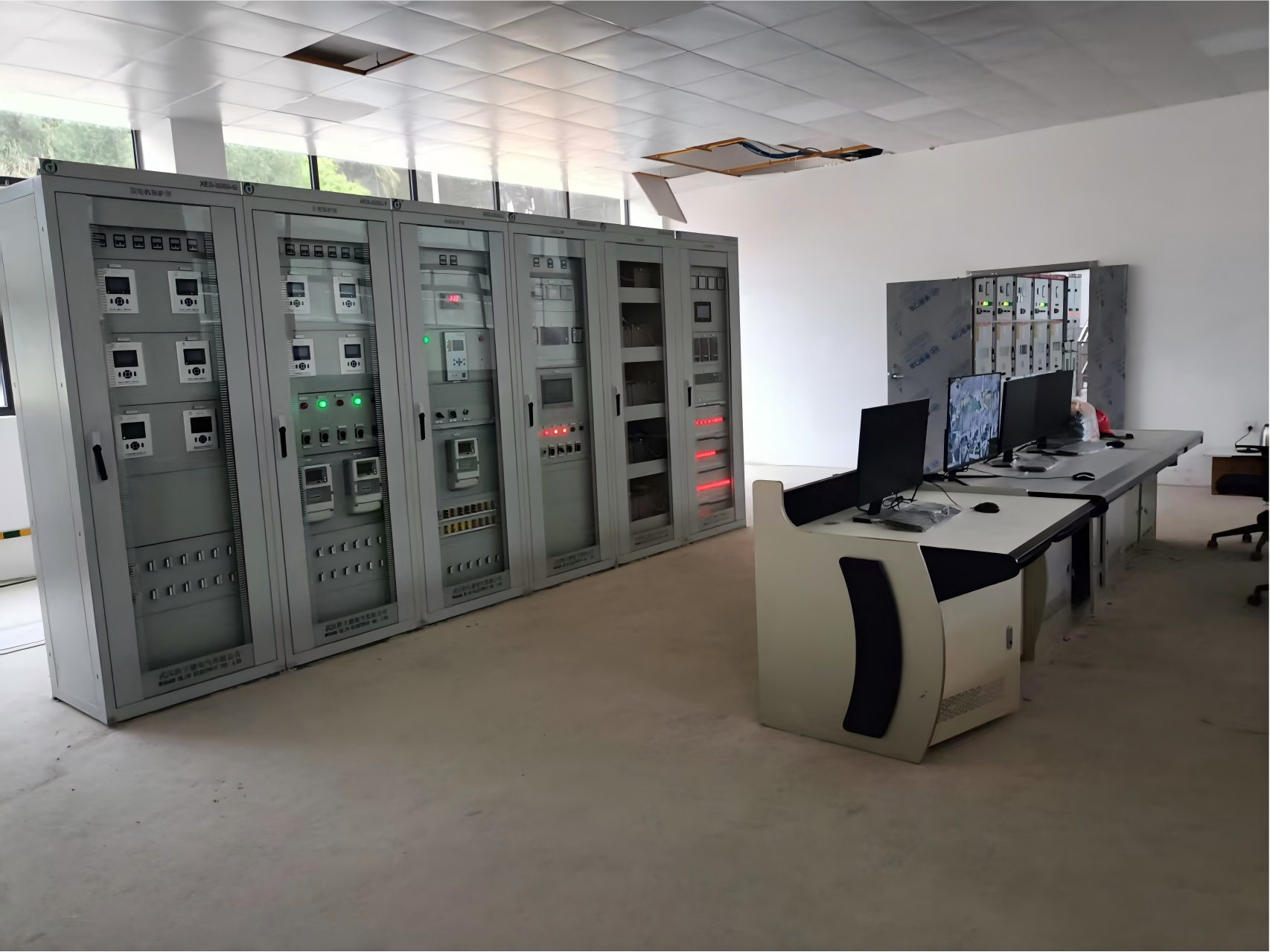

工程于2023年10月15日开工建设,2026年4月25日,工程电气设备电缆敷设、接线安装工作全部完成,电气系统硬件安装施工圆满收尾。 2026年4月28日,全面完成机组及引水系统充水前专项检查,对管道、厂房、机电设备、控制系统等关键部位进行全方位排查,确认各项指标满足充水试验条件。2026年5月1日,顺利完成引水系统及机组充水试验,试验过程各项参数稳定,无渗漏、异常震动等问题,系统通水运行状态良好。2026年5月28日,厂区1#、2#、3#三台水轮发电机组全部完成空载运行试验,机组启停、转速、温度、振动等核心运行指标均符合设计及规范标准,空载试运行取得圆满成功。

目前正在协调输电线路并网、送电等相关验收工作,预计2026年6月上旬开展机组负载运行试验及72小时不间断满负荷试运行,全面检验机组带负荷运行性能,为工程竣工验收、正式并网发电奠定基础。
